Založení projektu:

Postup projektu:
V agendě ekonomika – Náklady na projekty se zobrazí seznam všech projektů včetně vyčíslení nákladů. Rozpad daného projektu lze kliknutím pravým tlačítkem myši. Na výběr je ze dvou možností:
1) Dokončení projektu – ukončení projektu a následné vytvoření interního dokladu.
2) Rozpad – detailní rozpad nákladů týkající se daného projektu.
Položky z dodavatelských účetních dokladů (faktury, drobné paragony), na které byly vytvořeny kooperační objednávky v souladu s pracovním postupem (tedy na doklady jsou přidávány evidence kooperace), se díky vazbě na dávku v rámci pracovního postupu zaúčtují dle nastavených předpisů a zároveň do nedokončené výroby. Zároveň navýší hodnotu dávky v analýze nákladů. Vazba na projekt je zajištěna vazbou na pracovním postupu výrobku, který je na prodejní objednávce.
Položky z dodavatelských účetních dokladů, které nemají vazbu na pracovní postup, je potřeba označit správným projektem. Na těchto dokladech je dále nutné:

Kód: ADDITIONAL_COST_IN_PRJECT
Popisek: Dodatečné náklady na projekt

Stejný způsob bude i u operace „Ukončení projektu“:
Kód: PROJECT_FINISH
Popisek: Ukončení projektu

| Agenda: | Předpisy zaúčtování účetních dokladů | ||
| Typ: | Faktura | ||
| Směr: | Přijatá | ||
| Účtovat: | Ano | ||
| Všechny položky ručního zaúčtování: | Ano | ||
| Protistrana: | účet 321 | ||

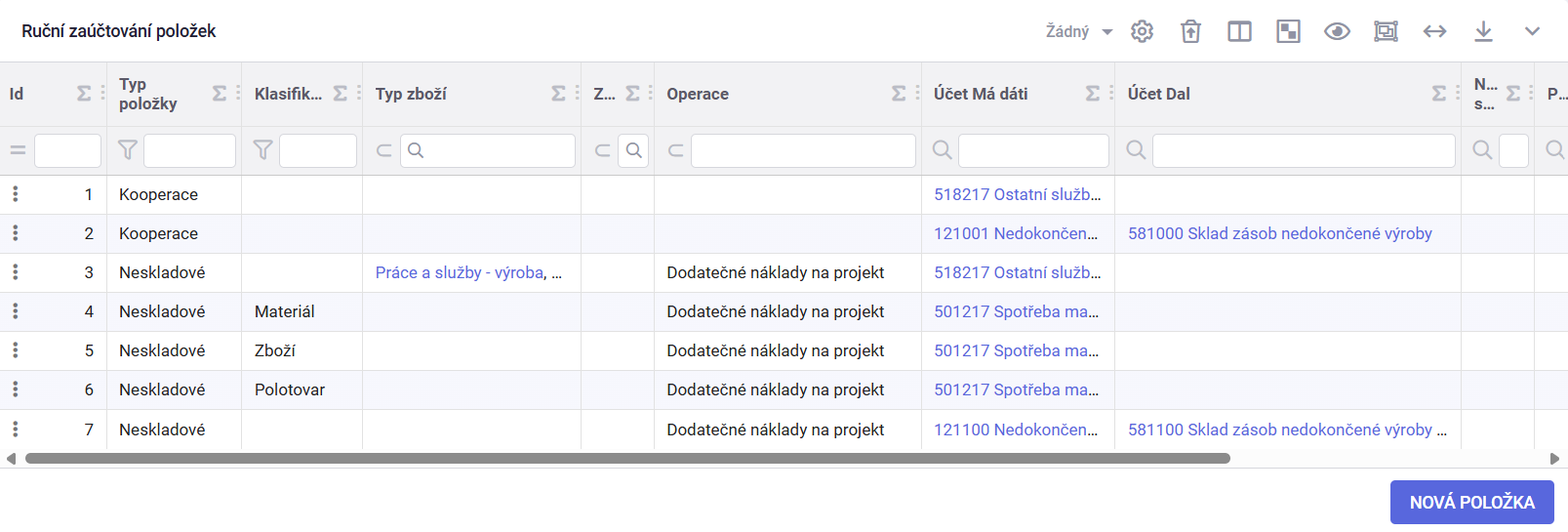

| Ruční zúčtování položek: | |||
| Typ položky: | Neskladové | ||
| Klasifikace: | Materiál, polotovar, zboží, výrobek | ||

V agendě Náklady na projekty klikneme pravým tlačítkem na daný projekt, který chceme ukončit. Zvolíme možnost „Dokončit projekt“. Otevře se předvyplnění interní doklad, který bude mít již vyplněné povinné náležitosti.
| Typ dokladu: | Předpisy zaúčtování účetních dokladů | ||
| Stav: | Interní doklad | ||
| Projekt: | Nový | ||
| Operace: | Zvolený projekt | ||
| Zaúčtování: | 581 /121 | ||
